近期,针对群众所关注的工业北路东延快速路配套220KV电力迁改工程工期问题,市交通工程建设保障中心多次调度,积极推进工程进度。

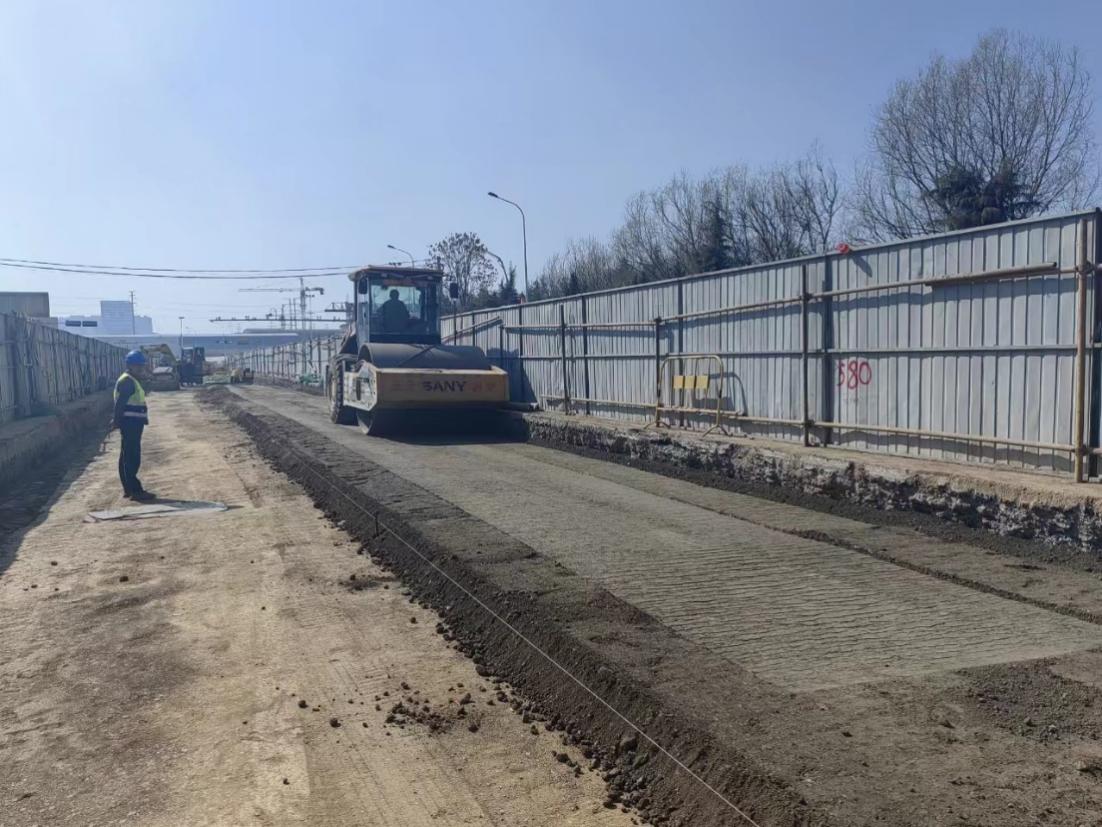

工业北路机场路交叉口往北至济南旭升金属物资有限公司路段以及工业北路机场路交叉口往南100米已完成水稳摊铺,计划3月28日铺设沥青,预计4月初拆除该路段围挡恢复交通。

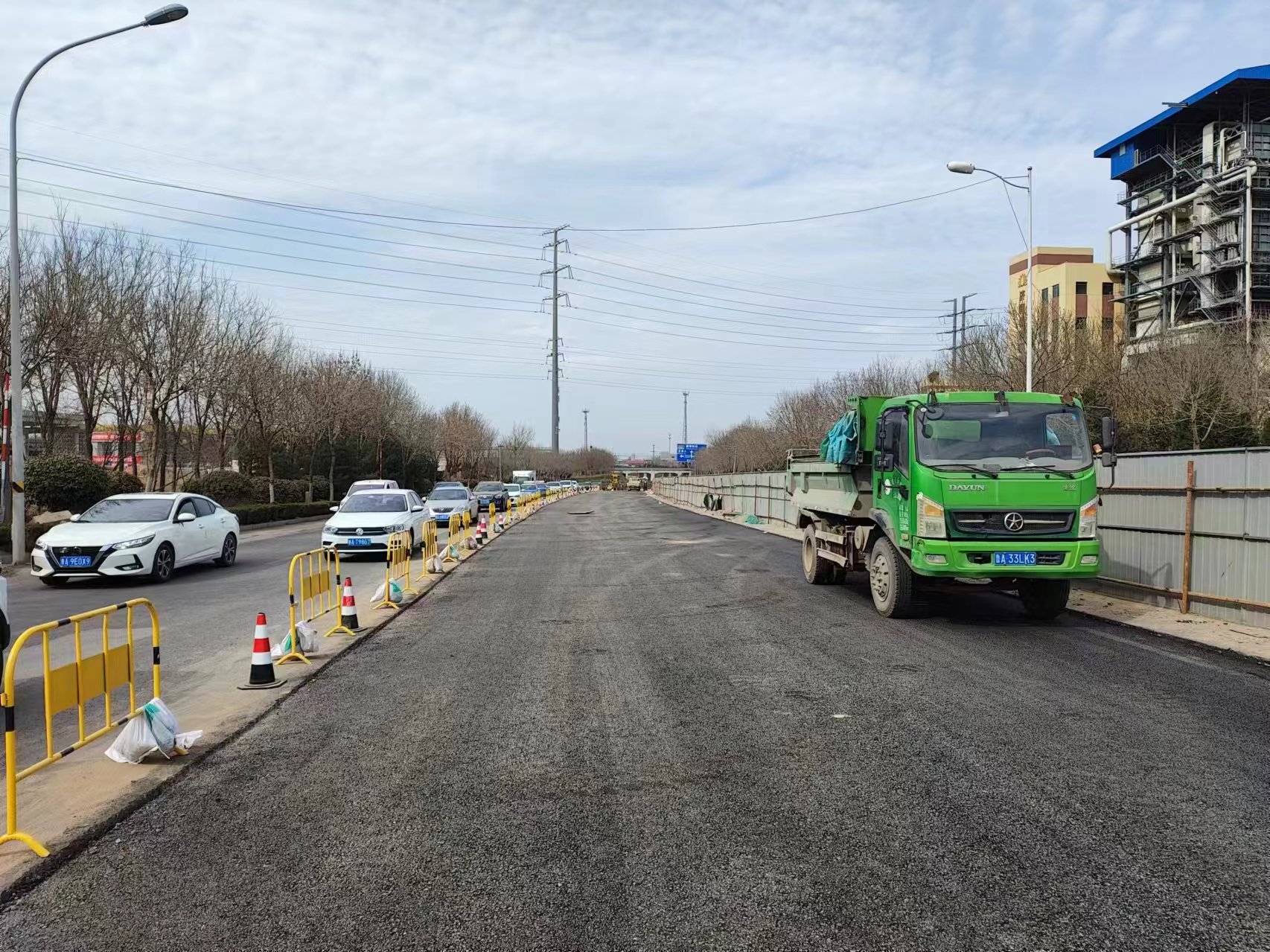

胶济铁路施工段因受多种因素影响,加之手续复杂,导致工程推进较慢。目前涉铁段已完成开挖,正在进行电力沟主体结构施工,除涉铁段外其他部分已回填完成。铁路桥往南260米处至龙凤山路唐冶街道办事处路段正在进行沥青摊铺,预计4月初拆除该路段围挡恢复交通。
机场路作为郭店片区南北向主干道,是周边众多市民通勤出行的必经之路,市交通工程建设保障中心要求各标段严格按照工期计划推动落实,建立交流推进机制,做到剩余工程任务清单化、清单节点化、节点责任化,确保电力沟验收节点顺利实现,尽快恢复路面通行,缓解附近交通压力,保障市民出行便利。
