保障中心组织挑灯夜战 220kV邢韩、邢历线开始穿缆
发布日期:2025-05-12  09:10 浏览次数: 字体:【

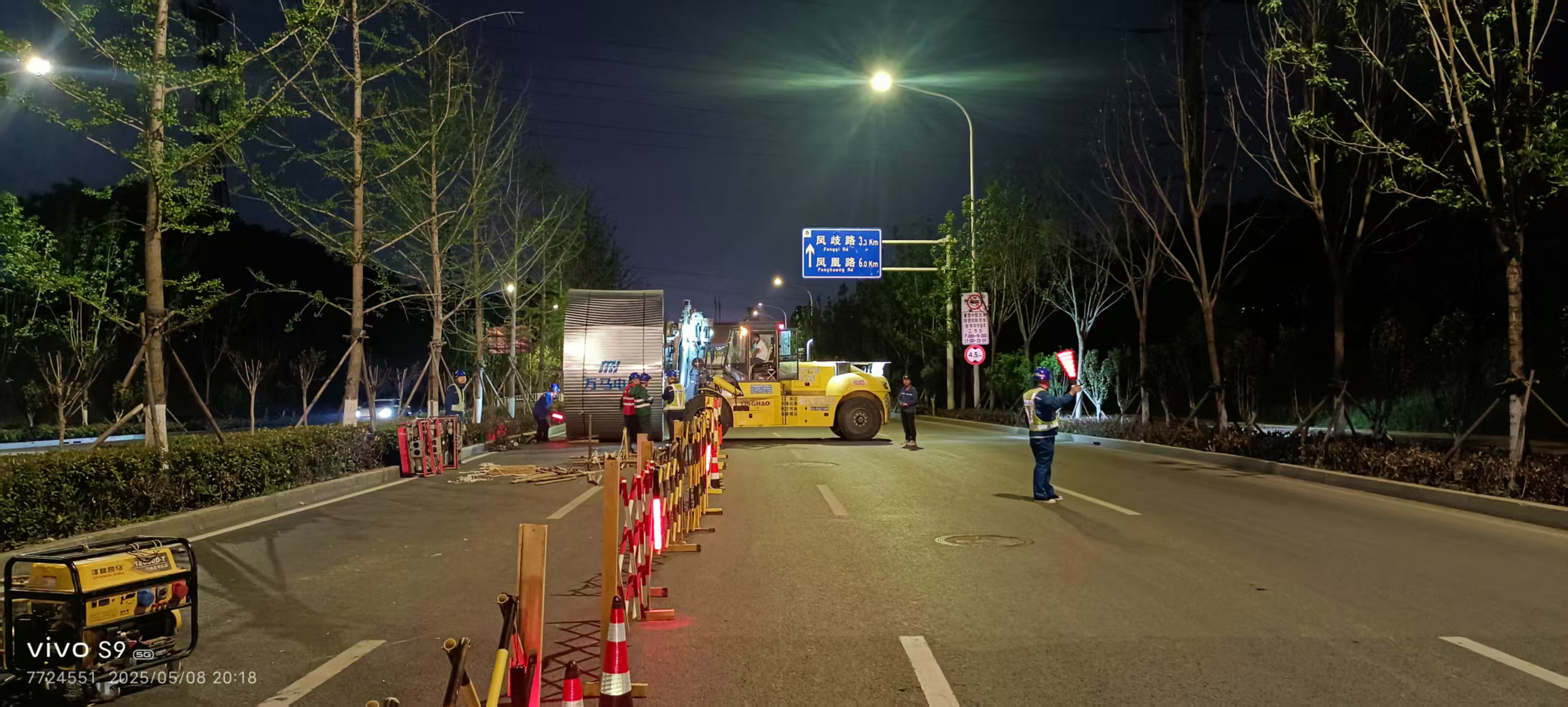

5月9日凌晨,市交通工程建设保障中心副主任李庆冬带领保障一部负责人及项管单位、监理单位、施工单位相关负责人,现场调度工业北路快速路东延项目220kV邢韩、邢历线首批穿缆施工工作。

在保障施工安全与进度方面,李庆冬副主任提出了明确要求。他强调,一是金鼎公司要加快穿缆进度,中铁十四局电气化公司同步做好支架、通风井、井盖处理等剩余工作;二是中铁十四局电气化公司与金鼎公司要密切配合,在铜排安装与穿缆交叉施工前做好技术交底,确保交叉作业合理有序;三是各单位要严格落实安全生产责任制,尤其加强对电气作业等危险环节的管理,并对施工设备进行定期检查和维护。

同时,李庆冬副主任现场协调交警部门,制定交通疏导方案,要求施工单位设置锥形桶、爆闪灯等醒目标识,安排专人24小时轮班值守,动态引导车辆分流,确保施工区域交通有序。

通过现场调度协调,有效促进参建各单位高效协作,加速220kV邢韩、邢历线穿缆施工,为5月22日如期停电落缆提供必要条件和要素保障。
