建设保障中心攻坚克难 工业北快速路东延项目高压电力迁改施工取得重大突破

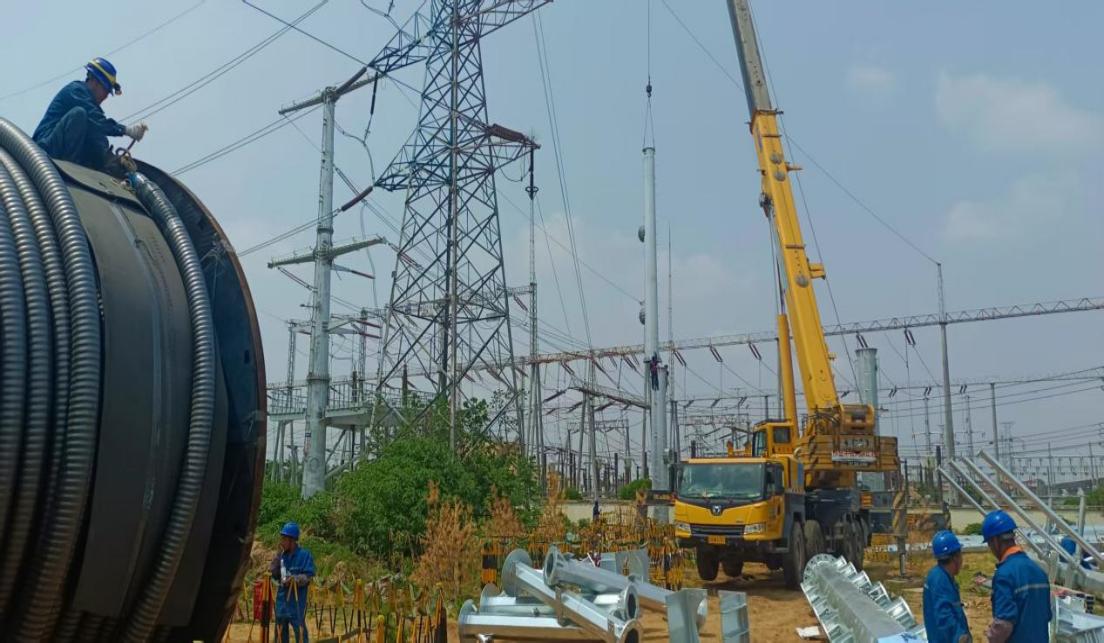

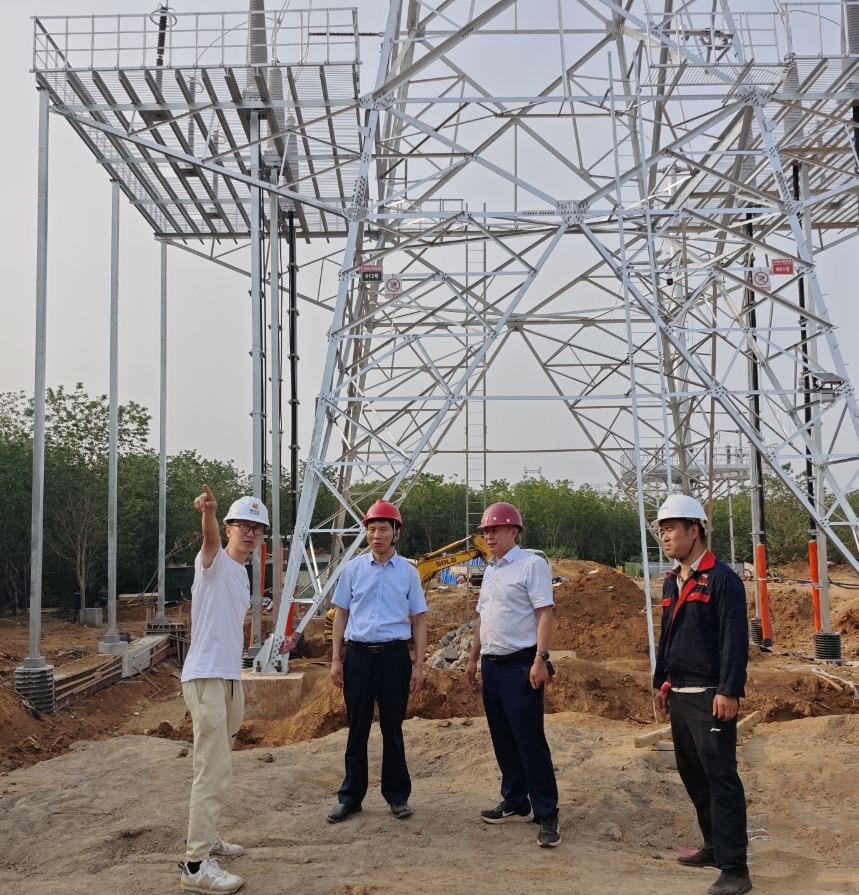

继4月29日110kV岭韩线迁移改造完成后,5月29日下午,工业北快速路东延(郭店立交至大正路)建设项目高压电力迁改工程再传捷报,220kV邢韩线、邢历线迁移改造施工全面完成并正式送电。
上述三条线路迁改具有施工难度大、工程内容多、涉及单位广等特点。整个工程共涉及油气管线保护施工2处,热力管线保护施工1处,临近高速施工1处,跨越铁路2处;新建铁塔3基,拆除旧塔17基,新建地下电缆通道约2.7km;征用长期及临时占地约21亩,迁移苗木约6000㎡,迁移树木85棵;涉及军缆及各运营商通信光缆保护约25条;涉及交安设施、交通设施(中央护栏等)、路灯等迁建约53处。
110kV岭韩线及220kV邢韩线、邢历线迁移改造完成后,有效地释放了沿线区域内的施工空间,为郭店立交改造工程顺利实施创造了便利条件,为工业北路快速路东延全线施工提供了可靠的电力保障,为道路早日建成通车奠定了基础。
