电网“让路”、铁塔“挪位”——济枣铁路的又一关,过了

2026-07-06 15:11 来源:市交通运输局铁路处 浏览次数:
打印

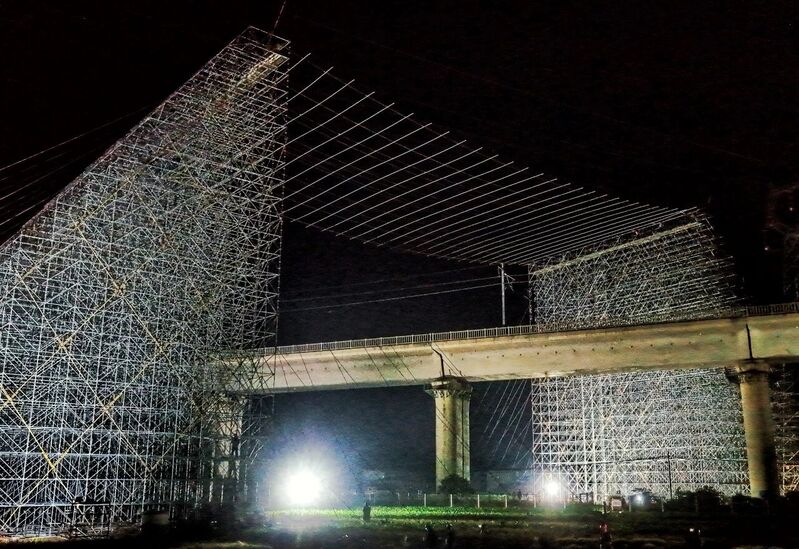

近日,随着最后一处跨越架顺利拆除,全线上跨铁路公路最多施工难度最大的电力线路——220kV红曲线、110kV曲孟线顺利完成迁改施工任务,标志着电力迁改施工取得关键性重大突破,扫清了济枣铁路跨兖石铁路特大桥墩身施工障碍,为济枣铁路建设有序推进创造了条件。

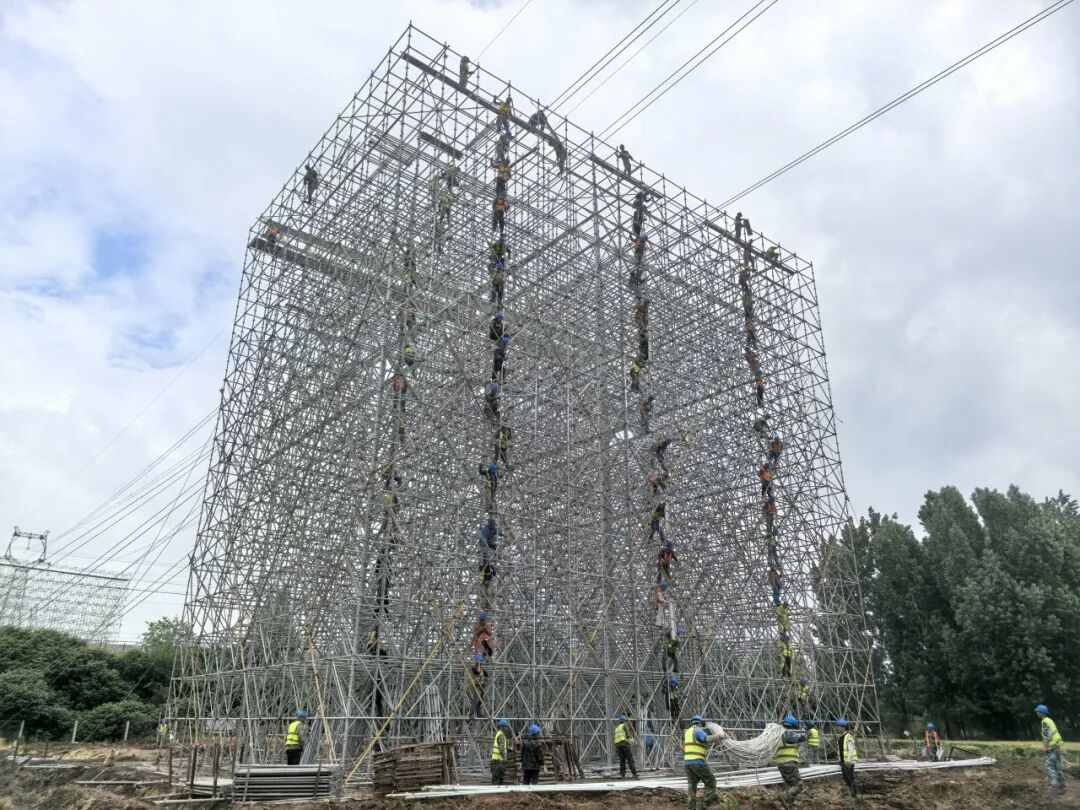

此次迁改的两条线路需依次上跨京沪高铁、兖石铁路、兖南联络线三条既有运营铁路,同时上跨327国道曲阜城区段(静轩东路)和曲阜市北外环路。迁改工程任务艰巨、工序繁杂,共需新建铁塔13基,架设架空线路2.89千米,搭设跨越架8个超10万立方米,同步拆除铁塔15基、旧线路2.58千米。

施工过程中,项目团队全面统筹生产资源,组织400余名作业人员全力投入迁改施工,全省调配作业设备,全面做好资源保障;采用“耐-直-耐”双回耐张塔架设先进工艺,确保线路结构稳定性和施工安全性,多措并举确保施工质量安全。

截至目前,济枣铁路全线18座隧道中,已有6座实现贯通,项目建设全面提速。

作为山东省“八纵六横”高铁网的重要组成部分,济枣铁路全长268.48公里,设计时速350公里,共设济南东、历城、南山、泰安东、宁阳东、曲阜东、邹城东、滕州东、枣庄南、台儿庄10个车站。项目建成后将与日兰高铁、济青高铁、胶济客专、济滨高铁互联互通,打通省会经济圈与鲁南经济圈的快速通道,对于建设“轨道上的山东”、支撑和带动全省经济高质量发展具有重要意义。
